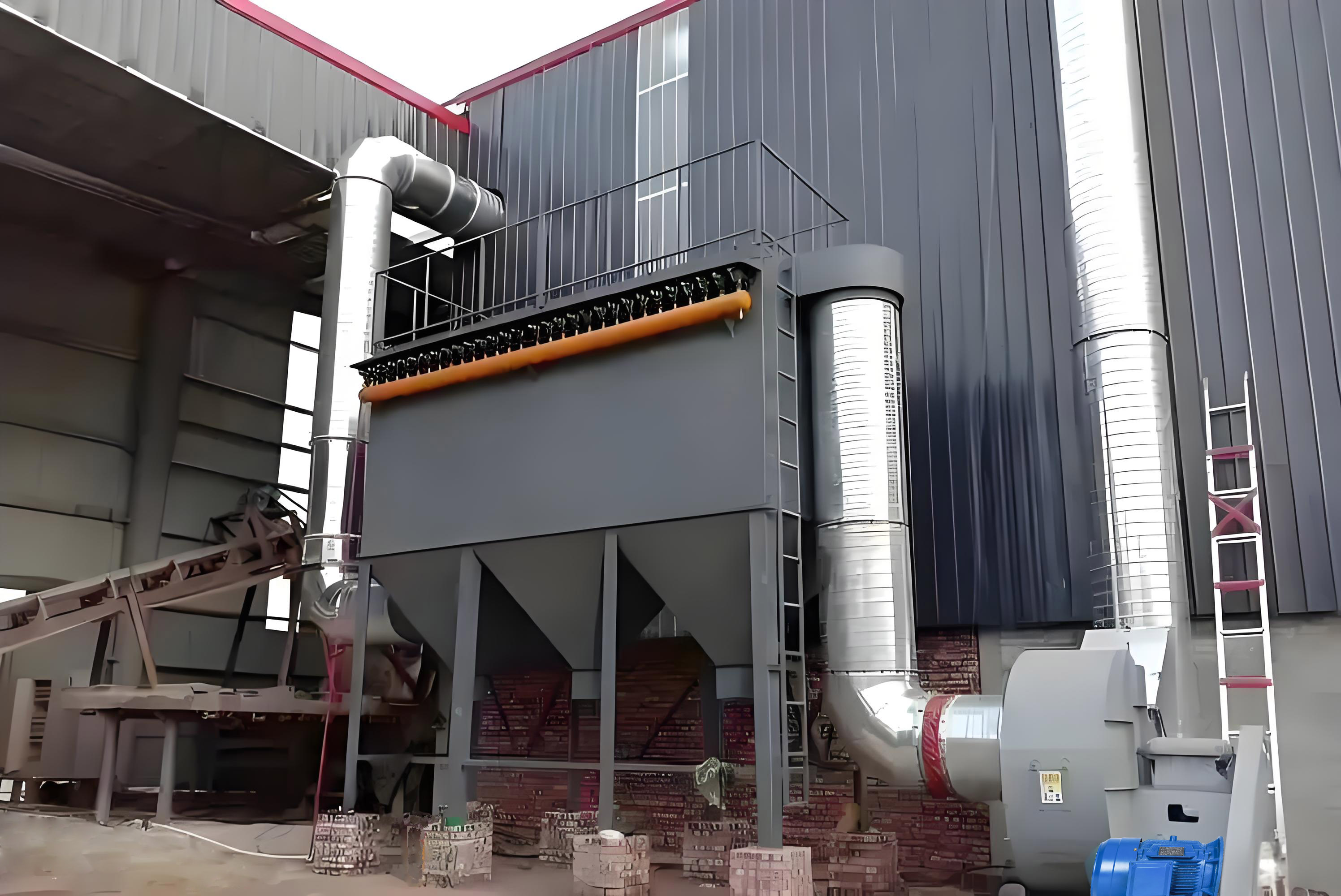

脉冲布袋除尘器安装全过程

时间:2025-05-06 16:00:52 作者:凯诺机械 文章来源:站内 点击:135次

脉冲布袋除尘器安装涉及到多个步骤,工作人员在安装的过程中,需要注意多个方面。一般来说,除尘器运输中会分为两个部分,上箱体和灰斗位置是分开放置,为此在来到现场之后,需要将除尘器的两部分合并安装在同一个水平线,除尘器上箱体位于灰斗上面,同时在焊接或者栓接过程中,保护除尘器上箱体和灰斗连接位置无缝隙。之所以会分开放置,除了运输不方便之外,还有就是安然问题。确认除尘器无意外情况下,正常运输到客户所在地,然后再进行正确安装。

以下是脉冲布袋除尘器的详细安装全过程,供参考:

 一、安装前准备

1. 技术交底

    熟悉图纸、技术协议及设备说明书,核对设备清单(箱体、滤袋、骨架、脉冲阀等)。

    确认基础尺寸、预埋件位置与图纸一致,基础需水平(误差≤2mm/m)。

2. 工具与材料

    起重设备(吊车/叉车)、电焊机、水平仪、扳手、密封胶(耐高温(以实际报告为主))、螺栓等。

3. 安然措施

    设置警戒区域,作业人员佩戴安然帽、安然带(高空作业时)。

 二、主体安装步骤

 1. 基础验收与划线

    清理基础表面,检查预埋件是否牢固。

    按图纸划出除尘器中心线、立柱位置线,标注标高基准点。

 2. 箱体组装

    下箱体(灰斗)

      分段吊装灰斗,焊接或螺栓连接,内部焊缝打磨光滑以防积灰。

      安装灰斗支架,确认垂直度(≤1/1000高度)。

    中箱体(过滤室)

      按顺序吊装侧板、花板,焊接后检查花板平面度(≤2mm/m),孔距误差±1mm。

    上箱体(净气室)

      安装喷吹管支架,确认与花板孔同心,顶部加盖板并密封。

 3. 梯子平台与进出风口

焊接楼梯、平台栏杆

安装进风口导流板(均匀分布气流),法兰连接处加石棉垫片防漏。

 4. 滤袋与骨架安装

    滤袋安装

     1. 检查滤袋无破损,袋口弹性圈与花板孔紧密贴合。

     2. 戴手套操作,避免划伤滤袋,逐个放入花板孔后轻拉确认密封。

    骨架安装

      骨架垂直插入滤袋,优品与花板接触均匀,禁止强行敲击。

 5. 喷吹系统

    脉冲阀按设计角度安装(通常垂直),连接气管前吹扫管路杂质。

    调整喷吹管与滤袋中心偏差≤2mm,喷吹孔对准滤袋中心。

 6. 压缩空气系统

    安装储气罐、油水分离器。

   压力调至0.2~0.4MPa,测试脉冲阀动作是否灵敏。

 7. 输灰系统(可选)

    星型卸灰阀下方连接螺旋输送机或气力输送,法兰处密封严密。

 三、电气与调试

1. 控制系统

    接线符合电气规范,PLC程序设置脉冲间隔(如10~30s)、喷吹时间(0.1~0.2s)。

2. 空载试运行

    开启风机检查气流分布,脉冲喷吹测试(听声音判断是否正常)。

3. 负载运行

    缓慢升温至工况温度(防结露),观察压差(正常1.5~2.5kPa)。

 四、验收要点

 密封性:荧光粉检漏或目测无冒灰。

 脉冲效果:滤袋底部可见抖动,无积灰。

 记录数据:压差、排放浓度(≤30mg/m³)、噪声(≤85dB)。

 注意事项

 滤袋安装需在之后阶段,避免焊接火花损伤。

 寒冷地区需增加保温层(岩棉+彩钢板)。

 首先停机时保持脉冲运行,清空灰斗积灰。

以优良程需结合具体除尘器型号调整,建议由专注队伍施工。
